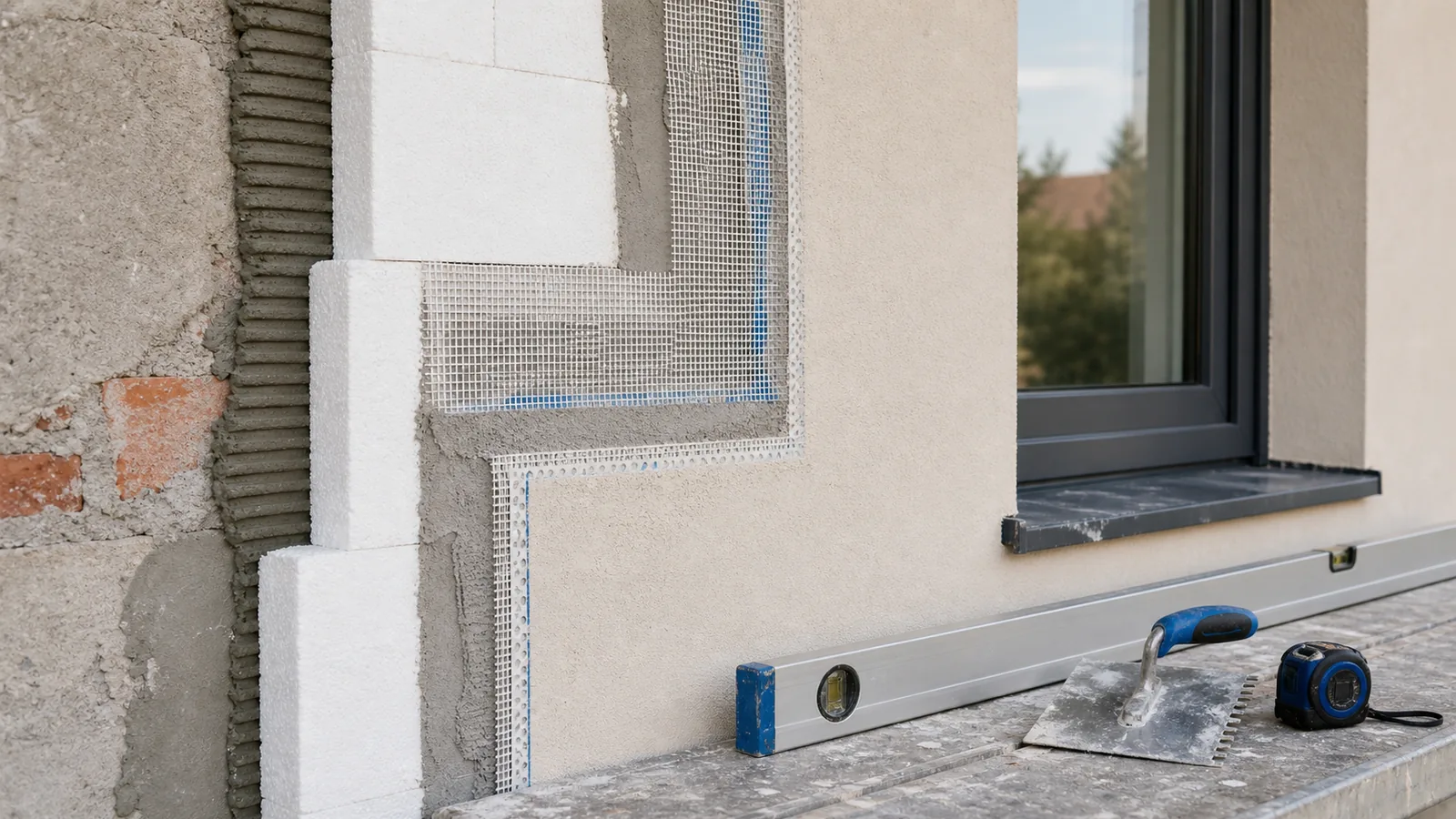

Kontrola warstw ocieplenia ETICS przy oknie

10 błędów przy ocieplaniu domu: checklista odbioru ETICS

Co sfotografować przed tynkiem? Sprawdź podłoże, klej, mijankę płyt, naroża okien, siatkę i pogodę. Lista STOP/PASS do rozmowy z ekipą.

Przeczytaj artykuł

Gotowa elewacja potrafi wyglądać równo nawet wtedy, gdy pod tynkiem zostały puste placki, brak siatki przy oknie i mokre podłoże. Problem wychodzi później: rysą, odspojeniem albo zimnym narożnikiem. Wtedy nie oglądasz już wykonania — oglądasz skutek.

Najważniejsze odbiory robi się przed zakryciem warstwy. Po tynku można oceniać głównie skutek.

Ta lista nie służy do prowadzenia ekipy z telefonu. Służy właścicielowi domu do zatrzymania kolejnego etapu, zrobienia zdjęcia i zadania konkretnego pytania zanim dowód zniknie pod następną warstwą.

Spis treści — rozwiń
  1. Najpierw jedna zasada: ETICS jest systemem
  2. Checklista STOP/PASS
  3. 1. Nie sprawdzono podłoża
  4. 2. Złożono „system” z promocji
  5. 3. Klej nie daje wymaganego kontaktu z podłożem
  6. 4. Płyty nie są ułożone na mijankę
  7. 5. Izolacja kończy się „prawie” przy detalu
  8. 6. Brakuje zbrojenia diagonalnego przy oknach
  9. 7. Siatka leży na płycie zamiast w masie
  10. 8. Zakłady siatki są za małe albo nie ma ich wcale
  11. 9. Pogoda ustala harmonogram, a nie odwrotnie
  12. 10. Nie ma odbiorów międzywarstwowych
  13. Pakiet zdjęć właściciela domu
  14. FAQ
  15. Masz etap do odbioru?

Najpierw jedna zasada: ETICS jest systemem

Klej, płyta, łącznik, masa zbrojąca, siatka, grunt i tynk mają tworzyć rozwiązanie opisane w dokumentacji systemodawcy. Łączenie przypadkowych „dobrych produktów” od kilku producentów utrudnia ocenę kompatybilności i odpowiedzialności za całość.

Dlatego wszystkie liczby w odbiorze — pokrycie klejem, zakład siatki, czas dojrzewania, temperatura pracy — porównuj z aktualną ETA, deklaracją właściwości i instrukcją tego systemu, który masz na umowie.

Checklista STOP/PASS

Etap STOP — zatrzymaj i wyjaśnij PASS — czego szukasz
podłoże kurz, łuszczący tynk, wilgoć, brak próby nośności oczyszczone i nośne podłoże, naprawione przyczyny wilgoci
materiały różne systemy bez pisemnego uzasadnienia jedna specyfikacja i zgodne składniki
klejenie płyta trzyma się na kilku punktach, brak kontroli po oderwaniu sposób klejenia i pokrycie zgodne z instrukcją systemu
układ płyt krzyżujące się spoiny, szczeliny wypełnione zaprawą mijanka, ciasne styki, poprawne naroża otworów
detale przerwana izolacja przy cokole, oknie, wieńcu lub dachu ciągłość z innymi przegrodami i systemowe profile
naroża otworów brak zbrojenia diagonalnego dodatkowe pasy pod kątem 45° przed siatką główną
siatka widoczna na wierzchu, położona na suchej płycie zatopiona w świeżej masie, pełne pokrycie
zakłady styki „na zero” zakład zgodny z systemem, często około 10 cm
pogoda praca poza zakresem z karty lub na mokrej elewacji osłony i warunki zgodne z kartami użytych produktów
dokumentacja kolejna warstwa bez zdjęć i odbioru zdjęcia, partie materiałów i podpisany etap

1. Nie sprawdzono podłoża

Nowa warstwa nie naprawi łuszczącego się tynku ani wilgoci podciąganej od gruntu. Przed klejeniem trzeba ocenić nośność, równość, czystość i chłonność. Jeśli przyczyna zawilgocenia pozostaje, styropian nie jest leczeniem — jest zasłoną.

Zdjęcie do odbioru: ściana po oczyszczeniu i miejsca napraw. Pytanie do ekipy: jaki test wykonano i na jakiej podstawie dobrano grunt lub naprawę?

2. Złożono „system” z promocji

Najtańszy klej, przypadkowa siatka i tynk innej marki mogą mieć dobre pojedyncze karty, ale inwestor potrzebuje dokumentacji całego układu. W umowie wpisz nazwę systemu i dokładne produkty. „Równoważne” bez parametrów jest furtką, nie specyfikacją.

3. Klej nie daje wymaganego kontaktu z podłożem

W wielu instrukcjach ETICS spotkasz wymaganie, aby po dociśnięciu klej obejmował co najmniej 40% powierzchni płyty. Nie kontroluje się tego liczbą placków na oko. Zdejmuje się próbną płytę i ogląda rzeczywisty ślad.

Obwodowo-punktowa metoda ma także ograniczać przepływ powietrza pod płytami. Dokładny sposób zależy od podłoża, rodzaju izolacji i instrukcji systemu. STOP: ekipa nie potrafi pokazać instrukcji ani wyniku próby.

4. Płyty nie są ułożone na mijankę

Pionowe spoiny kolejnych rzędów powinny się mijać. Przy oknach i drzwiach nie prowadzi się spoiny dokładnie z narożnika otworu, bo to miejsce koncentracji naprężeń. Dużych szczelin nie wypełnia się zwykłą zaprawą klejową — powstaje twardy, przewodzący pasek.

Fotografuj naroża okien przed warstwą zbrojoną. Potem układu płyt już nie odtworzysz.

5. Izolacja kończy się „prawie” przy detalu

Cokół, ościeże, parapet, wieniec, balkon i połączenie z dachem decydują o ciągłości. Równa ściana na środku jest najłatwiejsza. Odbiór zaczynam od krawędzi i miejsc styku ekip.

Porównaj te punkty z artykułem o mostkach termicznych i z układem całego remontu w poradniku jak ocieplić dom.

6. Brakuje zbrojenia diagonalnego przy oknach

Naroża otworów wymagają dodatkowych pasów siatki ułożonych pod kątem około 45° przed siatką główną. To ogranicza ryzyko ukośnych rys wychodzących z narożników. Producent systemu określa wymiar i sposób wykonania.

PASS na zdjęciu: wszystkie cztery naroża każdego otworu mają czytelne, dodatkowe wzmocnienie. STOP: „siatka główna przecież wszystko przykryje”.

7. Siatka leży na płycie zamiast w masie

Prawidłowa kolejność to świeża warstwa masy, wtopienie siatki i wygładzenie metodą mokre na mokre zgodnie z instrukcją. Siatka nie powinna być dociśnięta bezpośrednio do termoizolacji ani pozostawać widoczna na powierzchni.

To warstwa zbrojona, nie tapeta przykryta klejem.

8. Zakłady siatki są za małe albo nie ma ich wcale

W instrukcjach systemowych często pojawia się zakład około 10 cm. Liczba ma pochodzić z dokumentacji Twojego systemu. Na styku pasów nie może powstać przerwa w zbrojeniu. Osobno sprawdza się narożniki, listwę startową i każde nacięcie siatki przy przejściu instalacji.

9. Pogoda ustala harmonogram, a nie odwrotnie

Zaprawa i tynk mają zakres temperatury, wilgotności, ochrony przed deszczem, wiatrem i słońcem. Te wartości różnią się między produktami. Powszechne +5°C do +25°C może być dobrą lampką ostrzegawczą, ale odbiór robisz z kartą konkretnego worka lub wiadra.

Jeśli prognoza nie pasuje, rozwiązaniem są prawidłowe osłony i zmiana planu, a nie dopisanie dodatku „zimowego” bez zgody systemodawcy.

10. Nie ma odbiorów międzywarstwowych

Po tynku nie sprawdzisz klejenia. Po masie nie sprawdzisz mijanki płyt. Po parapecie nie zobaczysz uszczelnienia pod nim. Ustal w umowie cztery przystanki:

  1. podłoże gotowe do klejenia;
  2. płyty i detale przed warstwą zbrojoną;
  3. siatka oraz profile przed gruntem;
  4. warunki i próbka przed tynkiem.

Każdy przystanek: zdjęcia całej elewacji i detali, nazwy materiałów, numery partii, data oraz krótki protokół. To nie jest biurokracja. To pamięć roboty, która za chwilę zniknie.

Pakiet zdjęć właściciela domu

  • po jednym szerokim zdjęciu każdej ściany na każdym etapie;
  • zbliżenie podłoża i miejsc napraw;
  • oderwana płyta z widocznym śladem kleju;
  • układ płyt przy każdym otworze;
  • cokół, parapet, balkon, murłata i przejścia instalacyjne;
  • wszystkie wzmocnienia diagonalne;
  • zakłady siatki z miarką;
  • etykiety produktów i numery partii;
  • zdjęcie termometru/pogody nie jako dowód sam w sobie, lecz jako kontekst daty prac.

FAQ

Czy 40% kleju obowiązuje zawsze?

To częste wymaganie systemowe po dociśnięciu płyty, ale wiążąca jest aktualna instrukcja i ETA konkretnego ETICS. Dlatego w odbiorze żądasz dokumentu systemu, nie tylko powtarzasz liczbę z internetu.

Czy trzeba kołkować każdą elewację?

Rodzaj, liczba i układ łączników wynikają z projektu, podłoża, wysokości budynku, stref obciążenia i dokumentacji systemu. Nie dobiera się ich wyłącznie „na metr”.

Czy drobne szczeliny między płytami można zalać klejem?

Nie powinno się tworzyć twardych mostków z zaprawy. Sposób naprawy i dopuszczalną szerokość szczeliny sprawdź w instrukcji systemodawcy.

Kiedy wolno nakładać tynk?

Po wymaganym czasie dojrzewania warstwy zbrojonej i przy warunkach zapisanych w kartach gruntu oraz tynku. Nie ma jednej daty dla każdego produktu i każdej pogody.

Masz etap do odbioru?

Przez kontakt WiseDom wyślij nazwę systemu, zdjęcie specyfikacji z umowy i pakiet zdjęć z aktualnego etapu. Wskażemy, które pytania trzeba zadać przed zakryciem — bez udawania nadzoru budowlanego na podstawie jednego kadru.

Autor: Mateusz Olszewski
W tekstach WiseDom pokazuje perspektywę wykonawczą: detale, trwałość i możliwość naprawy. Robota ma działać po zakryciu, nie tylko dobrze wyglądać na zdjęciu.

Sprawdzimy gdzie ucieka Twoja energia

Wypełnij formularz i umów się na bezpłatną konsultację z naszym ekspertem.

Jakub Olszewski

Ekspert ds. Termomodernizacji

Jakub Olszewski

Plan działania jest następujący:

  • 1 Wypełnij formularz
  • 2 Odezwiemy się do Ciebie w ciągu 24h
  • 3 Porozmawiamy o Tym, jak możemy Ci pomóc
  • 4 Ułożymy plan działań
  • 5 Skoordynujemy cały zakres prac

Zobacz równiez inne artykuły

Termomodernizacja

Ocieplenie dachu i poddasza: najpierw strop czy połać?

Poddasze użytkowe czy zimny strych? Zobacz, gdzie ułożyć izolację, jak ocenić murłatę, okap i okna dachowe oraz co sprawdzić przed...

Termomodernizacja

Wentylacja po termomodernizacji: najpierw nawiew, potem urządzenie

Nowe okna, mokre szyby i ciężkie powietrze? Sprawdź nawiew, wywiew i drogę przepływu, zanim kupisz rekuperator albo wytniesz dziurę w...

Termomodernizacja

Audyt energetyczny — co to jest i jak sprawdzić raport?

Audyt energetyczny — co to jest, do czego służy i jak go wykonać. Bez ściemy: kiedy się opłaca, ile kosztuje...

Star icon Star icon Star icon Star icon Star icon

„Dzięki wskazówkom z ebooka zmniejszyłem rachunki za ogrzewanie o prawie 25%. Proste rozwiązania, które naprawdę działają!”

Tomasz z Bełchatowa
Star icon Star icon Star icon Star icon Star icon

„Praktyczny przewodnik bez zbędnego teoretyzowania. Cenię sobie proste, krok po kroku instrukcje i dokładnie to oferuje ten ebook. W tydzień wdrożyłem kilka rozwiązań.”

Robert z Giżycka
Star icon Star icon Star icon Star icon Star icon

„Profesjonalne podejście i konkretne wskazówki Pana Jakuba. Jako inżynier doceniam merytoryczną wartość tego ebooka. Solidna dawka wiedzy podana w przystępny sposób.”

Jan z Hajnówki
Star icon Star icon Star icon Star icon Star icon

„Pobrałem ebooka z pewną dozą sceptycyzmu, ale muszę przyznać, że jestem pod wrażeniem. Praktyczne porady, które nie wymagają specjalistycznej wiedzy do wdrożenia.”

Krzysztof z Białegostoku
Star icon Star icon Star icon Star icon Star icon

„WiseDom to strzał w dziesiątkę! Zastosowałam 5 z 27 sposobów i już widzę różnicę na rachunkach. Nie mogę się doczekać wdrożenia pozostałych.”

Roman z Legnicy
Star icon Star icon Star icon Star icon Star icon

„Dzięki wskazówkom z ebooka zmniejszyłem rachunki za ogrzewanie o prawie 25%. Proste rozwiązania, które naprawdę działają!”

Tomasz z Bełchatowa
Star icon Star icon Star icon Star icon Star icon

„Praktyczny przewodnik bez zbędnego teoretyzowania. Cenię sobie proste, krok po kroku instrukcje i dokładnie to oferuje ten ebook. W tydzień wdrożyłem kilka rozwiązań.”

Robert z Giżycka
Star icon Star icon Star icon Star icon Star icon

„Profesjonalne podejście i konkretne wskazówki Pana Jakuba. Jako inżynier doceniam merytoryczną wartość tego ebooka. Solidna dawka wiedzy podana w przystępny sposób.”

Jan z Hajnówki
Star icon Star icon Star icon Star icon Star icon

„Pobrałem ebooka z pewną dozą sceptycyzmu, ale muszę przyznać, że jestem pod wrażeniem. Praktyczne porady, które nie wymagają specjalistycznej wiedzy do wdrożenia.”

Krzysztof z Białegostoku
Star icon Star icon Star icon Star icon Star icon

„WiseDom to strzał w dziesiątkę! Zastosowałam 5 z 27 sposobów i już widzę różnicę na rachunkach. Nie mogę się doczekać wdrożenia pozostałych.”
